フリーランスの納期管理はなぜ甘くなる?よくある3つの失敗パターン
フリーランスとして独立すると、営業・制作・経理を全て自分でこなす必要があります。その中でも納期管理の失敗は、収入と信頼に直結する最も深刻な問題です。
「納期に余裕があったはずなのに、気づいたらギリギリだった」という経験はないでしょうか。これは意志力の問題ではなく、納期管理の仕組みに構造的な欠陥があることが原因です。
ここでは、多くのフリーランスが陥る3つの失敗パターンを見ていきます。
なぜ作業時間の見積もりは甘くなる?
納期遅れの最大の原因は、作業時間の見積もりが楽観的すぎることです。
心理学では「計画錯誤」と呼ばれる現象があり、人間は自分の作業時間を平均して30〜40%短く見積もる傾向があります。「3日あれば終わる」と思った作業が実際には4〜5日かかるのは、あなただけではありません。
特にフリーランスの場合、以下の時間を見落としがちです。
- クライアントからのフィードバックを反映する修正時間
- 素材の準備・調達にかかる時間
- 想定外のトラブル(データ破損、仕様変更など)への対応時間
- 自分自身の体調不良や集中力低下
「確認待ち」の時間を計算に入れていないとどうなる?
フリーランスの仕事には、自分だけでは進められない工程が必ず発生します。
- デザインカンプの承認待ち
- テキスト素材の提供待ち
- 中間成果物のレビュー待ち
クライアントの確認に3営業日かかったとしても、納期は動きません。確認待ちの時間を計算に入れていないと、実質的な作業可能日数はどんどん減っていきます。
例えば納期まで10営業日あっても、確認フェーズが2回あり各2営業日かかるとすると、実際の作業可能日数は6日です。この差に気づかないまま計画を立てると、必ず納期が圧迫されます。
バッファなしのスケジュールはなぜ破綻する?
「ギリギリで間に合う計画」は、何も起きなかった場合だけ成立する計画です。
実際の制作では以下のような想定外が日常的に発生します。
- クライアントの方針転換
- 追加要望の発生
- 他の案件の緊急対応
- PCやソフトウェアのトラブル
バッファがゼロだと、小さなトラブル1つで全体のスケジュールが崩壊します。複数案件を並行していれば、1つの遅れが他の案件にも連鎖します。
複数案件の管理に悩んでいる方は「複数案件を同時に回すフリーランスの案件管理術」も参考にしてください。

納期遅れがフリーランスのキャリアに与える影響とは?
「少しくらい遅れても大丈夫だろう」と考えるのは危険です。納期遅れは、フリーランスのキャリアに想像以上の悪影響を及ぼします。
信頼の損失はリピート案件の消失を意味する
フリーランスの収入の柱はリピート案件です。新規営業で案件を獲得するコストは、既存クライアントから継続案件をもらうコストの5倍以上かかると言われています。
たった1回の納期遅れで「この人に任せると不安」と思われると、次の依頼は別のフリーランスに流れます。しかも、クライアントは不満を直接伝えず、静かに離れていくことがほとんどです。
損害賠償・違約金のリスクはどれくらい?
業務委託契約書に「納期遅延時の違約金」条項が含まれているケースは少なくありません。特に企業との取引では、納品の遅れがクライアント側のプロジェクト全体に影響し、損害賠償を請求される可能性もあります。
金額の問題だけでなく、トラブル対応に時間を取られて他の案件にも支障が出るという二次被害も深刻です。
精神的負担が悪循環を生む理由
納期に追われると、以下の悪循環に陥ります。
- 焦りで集中力が低下する
- 作業効率が落ちてさらに遅れる
- 睡眠を削って対応する
- 翌日のパフォーマンスが下がる
- 他の案件にも影響が波及する
この悪循環を断ち切るには、「頑張る」ではなく「仕組み」で納期を守るアプローチが必要です。

フリーランスが納期を守るための5つの仕組みとは?
ここからは、意志力に頼らず納期を守るための具体的な仕組みを5つ紹介します。
仕組み1:タスクを30分単位に分解する
大きなタスクのままだと、進捗が把握できません。「LPデザイン」というタスクを以下のように分解します。
- ワイヤーフレーム作成(2時間)
- ファーストビューのデザイン(3時間)
- コンテンツセクションのデザイン(4時間)
- レスポンシブ対応(2時間)
- クライアント確認用の資料作成(1時間)
30分〜数時間の単位に分解すると、「今日中にどこまで進められるか」が明確になります。進捗も「50%完了」ではなく「5タスク中3タスク完了」と具体的に把握できます。
仕組み2:見積もり時間に「×1.3」のバッファを掛ける
前述の「計画錯誤」に対抗する最もシンプルな方法です。
| 見積もり時間 | バッファ込み(×1.3) | バッファ込み(×1.5)※初回案件 |
|---|---|---|
| 3日 | 4日 | 4.5日 |
| 5日 | 6.5日 | 7.5日 |
| 10日 | 13日 | 15日 |
「×1.3」は経験のある作業に適用します。初めてのクライアントや不慣れな技術を使う場合は「×1.5」まで広げましょう。
このバッファは「サボるための余白」ではなく、想定外に対応するための保険です。バッファが余れば前倒し納品でき、クライアントの評価が上がります。
仕組み3:マイルストーンを設定して進捗を可視化するには?
納期だけを見て仕事をすると、「まだ大丈夫」という錯覚に陥ります。中間マイルストーンを設定しましょう。
例:10営業日のWeb制作案件
| マイルストーン | 期限 | チェック |
|---|---|---|
| ワイヤーフレーム完成 | 2日目 | □ |
| デザインカンプ提出 | 4日目 | □ |
| クライアント確認完了 | 6日目 | □ |
| コーディング完了 | 8日目 | □ |
| テスト・修正・納品 | 10日目 | □ |
マイルストーンに遅れが出た時点で、納品日までの間に取り戻せるかを判断できます。4日目の時点で遅れに気づけば、対策を打つ時間が6日あります。
仕組み4:「確認待ち」はどう管理すればいい?
確認待ちのタスクは、進行中のタスクとは別のステータスで管理します。
管理すべき情報は3つです。
- 何を送ったか(デザインカンプ、見積書、テスト環境URLなど)
- いつ送ったか(日付を記録)
- いつまでに返事がほしいか(確認期限)
確認依頼を送る際には「○月○日までにご確認いただけますと幸いです」と期限を明記しましょう。期限を伝えないと、クライアントは優先度を判断できません。
3営業日返答がなければ催促するルールを決めておけば、確認待ちによる納期圧迫を防げます。
仕組み5:週1回の振り返りで見積もり精度を上げるには?
毎週15分だけ使って、以下の3点を振り返ります。
- 今週の見積もりと実績のズレ(どの作業で想定以上に時間がかかったか)
- 確認待ちの滞留(どのクライアントで遅れが出ているか)
- 来週のリスク(納期が集中している日はないか)
この振り返りを4週間続けると、自分の見積もり精度のクセが見えてきます。「デザインは見積もり通りだけど、コーディングはいつも1.5倍かかる」といった傾向がわかれば、次回からバッファの取り方を調整できます。
タスク管理そのものが続かないという方は「フリーランスのタスク管理が「続かない」本当の理由と、今日から使える解決策」を先に読むことをおすすめします。

納期管理に役立つツールはどれを選べばいい?
仕組みを理解したら、それを楽に運用できるツールを選びましょう。ここでは、フリーランスの納期管理に使える4つの選択肢を比較します。
Googleカレンダー + スプレッドシート
コスト: 無料
最もシンプルな方法です。Googleカレンダーに納期と中間マイルストーンを登録し、スプレッドシートでタスクの進捗を管理します。
- メリット: 無料、使い慣れている人が多い、カスタマイズ自由
- デメリット: タスク分解やリマインドは全て手動、案件が増えると管理が煩雑に
案件数が2つ以下のフリーランスや、すでにGoogleツールに慣れている方に向いています。
Todoist
コスト: 無料〜月588円
タスク管理に特化したシンプルなツールです。期限付きタスクの管理とリマインド機能が充実しています。
- メリット: 直感的な操作、繰り返しタスクの設定が簡単、モバイル対応◎
- デメリット: 案件単位の管理は工夫が必要、ガントチャートなし
シンプルにToDo管理だけしたい方に向いています。
Notion
コスト: 無料〜月$10
データベース機能を使えば、案件管理・タスク管理・納期管理を1つにまとめられます。
- メリット: 自由度が高い、テンプレートが豊富、ドキュメント管理も一元化
- デメリット: 初期構築に時間がかかる、機能が多すぎて迷う
自分好みの管理システムを構築したい方に向いていますが、設定に2〜3時間かかる覚悟は必要です。

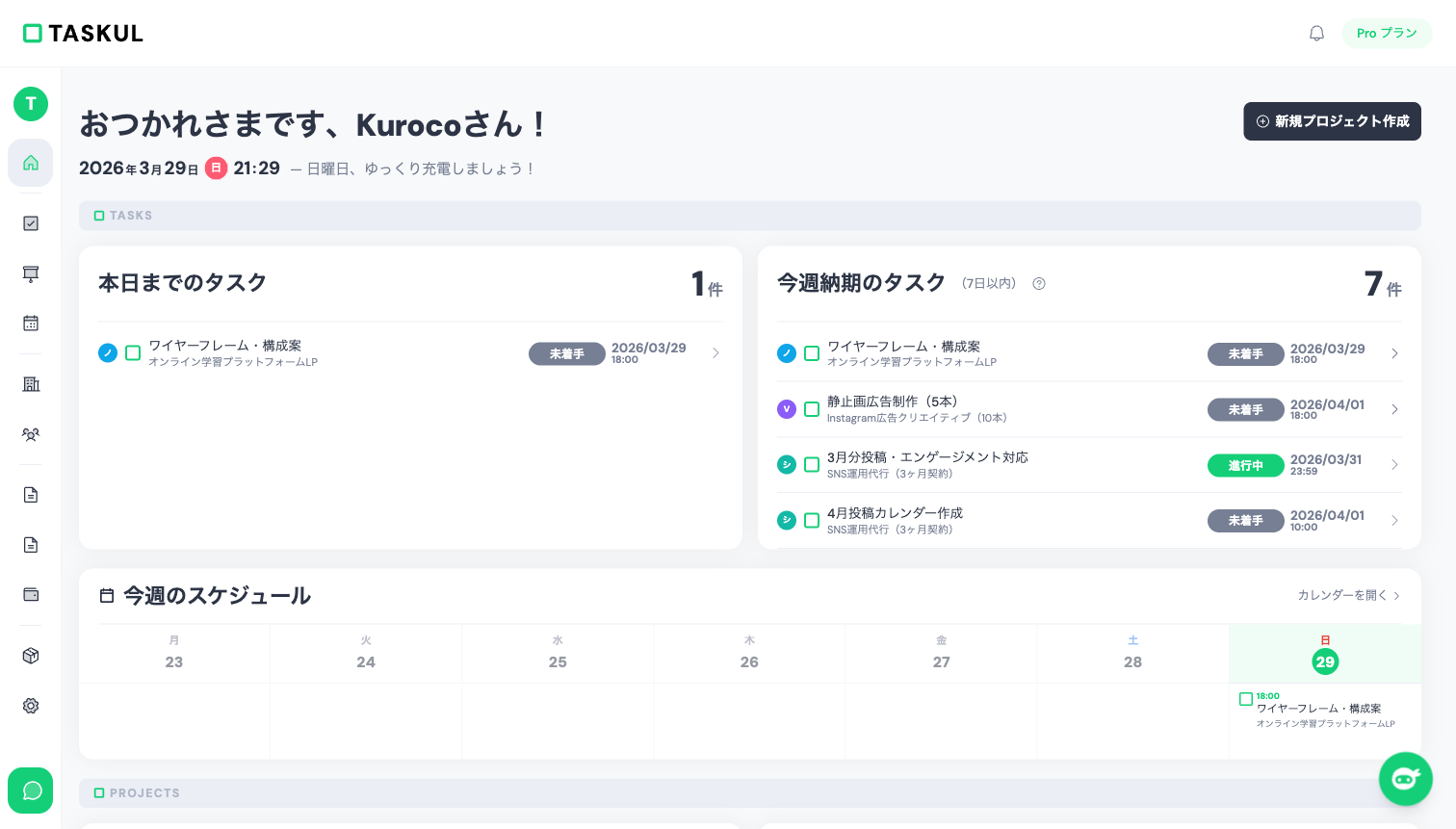

TASKUL
コスト: 無料〜月980円(14日間全機能無料トライアル)
フリーランス・クリエイター専用に設計されたAIタスク管理ツールです。
- メリット: 依頼文コピペでAIがタスク・納期を自動設定、LINEで納期リマインド、確認待ち自動追跡
- デメリット: チーム利用には不向き(個人〜少人数向け)
クライアントからの依頼文をコピペするだけで、AIがタスクを自動分解して納期を設定します。手動入力の手間がほぼゼロなので、タスク管理が続かなかった人にこそ試してほしいツールです。
納期管理ツール比較表
| 機能 | Googleカレンダー+スプシ | Todoist | Notion | TASKUL |
|---|---|---|---|---|
| 料金 | 無料 | 無料〜月588円 | 無料〜月$10 | 無料〜月980円 |
| タスク自動分解 | × | × | × | ○(AI) |
| 納期リマインド | △(手動設定) | ○ | △(手動設定) | ○(LINE連携) |
| 確認待ち管理 | △(手動) | △(手動) | ○(DB設計次第) | ○(自動追跡) |
| 見積書連携 | × | × | × | ○ |
| 初期設定の手間 | 少ない | 少ない | 多い | 少ない |
| 向いている人 | 案件少・シンプル派 | ToDo管理だけしたい人 | 自分で構築したい人 | 入力の手間を省きたい人 |
ツールの詳細な比較は「フリーランス案件管理ツールおすすめ10選【2026年版】」でも解説しています。

納期に遅れそうなときはどう対応すべき?
どれだけ仕組みを整えても、想定外の事態は起こります。納期に間に合わないと判断したとき、最も重要なのは「早く伝える」ことです。
連絡するタイミングの判断基準
以下のいずれかに該当したら、すぐにクライアントへ連絡しましょう。
- 中間マイルストーンに1日以上の遅れが出ている
- 想定外の作業が発生し、残り工数がバッファを超えた
- 体調不良や他案件の緊急対応で丸1日以上作業できなかった
「もう少し頑張れば間に合うかも」と思っている時点で、ほぼ間に合いません。遅れが確定してから連絡するより、可能性の段階で相談するほうがクライアントの印象は格段に良くなります。
クライアントへの連絡で伝えるべき3つのポイント
- 現在の進捗状況(「全体の60%まで完了しています」)
- 遅れる理由(「仕様確認に想定以上の時間がかかりました」)
- 新しい納品予定日(「○月○日には納品可能です」)
この3点をセットで伝えることで、クライアントは状況を把握し、自社のスケジュールを調整できます。理由なく「遅れます」とだけ伝えるのは避けましょう。
見積書の段階から納期を適切に設定する方法は「フリーランス見積書の作り方|必須項目・単価設定・テンプレートまで解説」で詳しく解説しています。
まとめ:納期管理の仕組みを今日から作ろう
フリーランスの納期管理がうまくいかない原因は、意志力の不足ではなく仕組みの不在です。
今日から始められる5つの仕組みを振り返ります。
- タスクを30分単位に分解する → 進捗が見える化される
- 見積もり時間に×1.3のバッファを掛ける → 想定外に対応できる
- マイルストーンを設定する → 遅れに早く気づける
- 確認待ちを独立管理する → 実質的な作業日数を正確に把握できる
- 週1回の振り返りをする → 見積もり精度が毎月向上する
