複数案件を同時に回すフリーランスの案件管理術5ステップ
執筆:

フリーランスは複数案件を掛け持ちしていい?
フリーランスが
確認が
フリーランスは1年間に何社と取引している?
国の
実施したのは
設問は
| 1年間の |
回答の |
回答数 |
|---|---|---|
| 1社 |
30.1% | 1,278 |
| 2社 |
17.1% | 724 |
| 3社 |
15.2% | 647 |
| 4社 |
6.0% | 253 |
| 5社 |
31.6% | 1,341 |
| 合計 | 100.0% | 4,243 |
回答した
掛け持ちは
この
依頼が
複数案件を掛け持ちするメリット
掛け持ちが
- 案件の
数だけ報酬源が 増えるので、 1社あたりの 単価交渉だけに 頼らず収入を伸ばせる - 収入源が
分かれ、 1社との 取引が 終わっても 収入が すべて 止まる 事態を 避けられる - 1社の
条件に 頼らずに 済むので、 単価や 納期で 無理な 条件を 受け入れなくて済む - 業種や媒体の
違う 案件を 並行する ことで、 実績の 幅が広がる
この
複数案件でパンクするのはなぜ?
複数案件を
- すべての
案件が 納期ギリギリになる - クオリティが
下がりクライアントの 信頼を失う - 修正対応が
増え、 さらに 時間がなくなる - 見積もり・
請求・ 連絡などの 事務作業が、 案件の 数だけ増える - 体調を
崩して、 すべての 案件が止まる - 契約によっては、
損害賠償や 違約金を 求められる
パンクを
複数案件の管理方法は?まず押さえる3つの原則
全案件を
原則1:全案件を1か所で見渡せるようにする
複数案件を
よく
- 案件Aの
情報は Slackに - 案件Bの
資料はメールに - 案件Cの
スケジュールは カレンダーに - 案件Dの
進捗は頭の中に
これでは
最初は、
原則2:「今日やること」を3つに絞る
複数案件を
朝一番に、
- 全案件の
タスクを確認する - 今日やる
べきタスクを 3つだけ 選ぶ - その
3つに集中する
あれも
原則3:キャパシティを時間で把握する

忙しさを
計算の
- 1日の
作業可能時間:8時間 - 1週間の
作業可能時間:40時間 - 各案件に
必要な 時間を見積もる
例えば、
| 案件 | 今週の |
納期 |
|---|---|---|
| LPデザイン | 15時間 | 金曜 |
| バナー制作5枚 | 10時間 | 水曜 |
| サイト修正 | 5時間 | 木曜 |
| ロゴ提案 | 8時間 | 来週月曜 |
| 合計 | 38時間 | – |
合計は
複数案件を掛け持ちするときの管理は?受注前・進行中・納品後で確認すること
受注前は
フェーズ1:受注前(見積もり・ヒアリング段階)
案件を
- 納期は
現実的か - 今の
案件と 作業期間が 被らないか - 修正回数の
上限を決めたか - 支払い
条件を 確認したか - 秘密保持の
範囲と、 同業他社の 案件を 並行して 受けて よいかを 確認したか - 制作物を
自分の 実績として 公開して よいかを 確認したか
ここで
フェーズ2:進行中(制作・確認待ち)
進行中は、
自分の
待ちの
おすすめは、
フェーズ3:納品後(請求・フォロー)
納品した
- 納品確認の
返事をもらう - 請求書を
発行する (納品後 3日以内) - 入金を
確認する
特に
複数案件のタスクを1つの一覧にまとめるには?(3社4案件の例)
届いた
使う
手順1:届いた依頼を原文に近い形で1か所に書き写す
最初は
| クライアント・ |
届いた |
|---|---|
| A社・ |
「LPの |
| B社・ |
「バナー5枚、 |
| B社・ |
「サイトの |
| C社・ |
「ロゴ案を |
電話で
手順2:1行に1つの作業を書き、次に動く人を分ける
次に、
| 案件 | 作業 | 次に |
期日 | メモ |
|---|---|---|---|---|
| A社 LPデザイン | ファーストビューを |
自分 | 金曜に |
キャッチコピーは |
| A社 LPデザイン | キャッチコピーを |
A社 | 水曜まで | 水曜の |
| B社 バナー5枚 | 2枚目と |
自分 | 火曜中 |
水曜の |
| B社 バナー5枚 | 会議での |
B社 | 水曜の |
追加の |
| B社 サイト修正 | お知らせ欄を |
自分 | 木曜 | – |
| B社 サイト修正 | フォームの |
B社 | 未定→水曜までに |
木曜に |
| B社 サイト修正 | 確定した |
自分 | 木曜 | 文言が |
| C社 ロゴ提案 | 電話の |
自分 | 火曜 |
– |
| C社 ロゴ提案 | ロゴ案を |
自分 | 来週月曜 | – |
4件の
①自分が
②相手の
待ちの
③期日が
手順3:自分の作業から、今日やる3つを選ぶ
最後に、
- C社へ、
電話の 内容を メールで 送り返す (今日が 期日で、 すぐ 終わる作業) - B社の
バナーの 色を 直して、 5枚を 送る (火曜中に 送る約束) - A社の
ファーストビューを 進める (キャッチコピーは 仮の 文言で置く)
相手の
連絡の
同じ一覧をTASKULで作る場合
TASKULでは、
タスクの
AIが
「次に

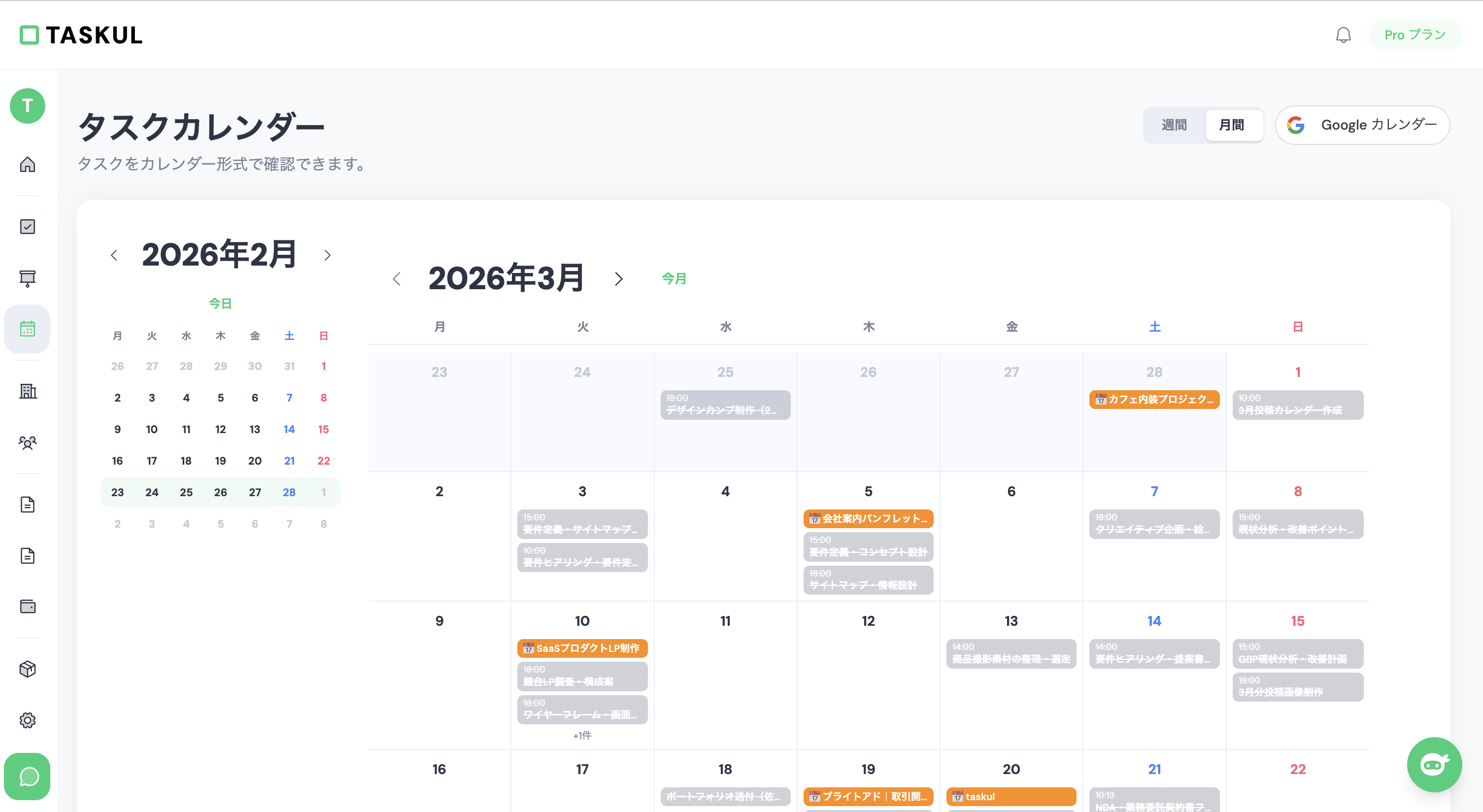

複数案件のスケジュール管理に使えるツールは?
無料で

Googleカレンダーで作業時間をブロックする
各案件の
- 月曜 9:00-12:00:
案件A (LPデザイン) - 月曜 13:00-17:00:
案件B (バナー制作) - 火曜 9:00-15:00:
案件A (LPデザイン)
時間で
メリット: 無料で
デメリット: 案件ごとの
スプレッドシートで「案件管理表」
1枚の
管理する
- 案件名
- クライアント名
- 受注日 / 納期
- 見積金額
- ステータス
(進行 中 /確認 待ち /納品 済み /請求 済み /入金済み) - 今週の
ToDoメモ
メリット: 項目を
デメリット: 更新は

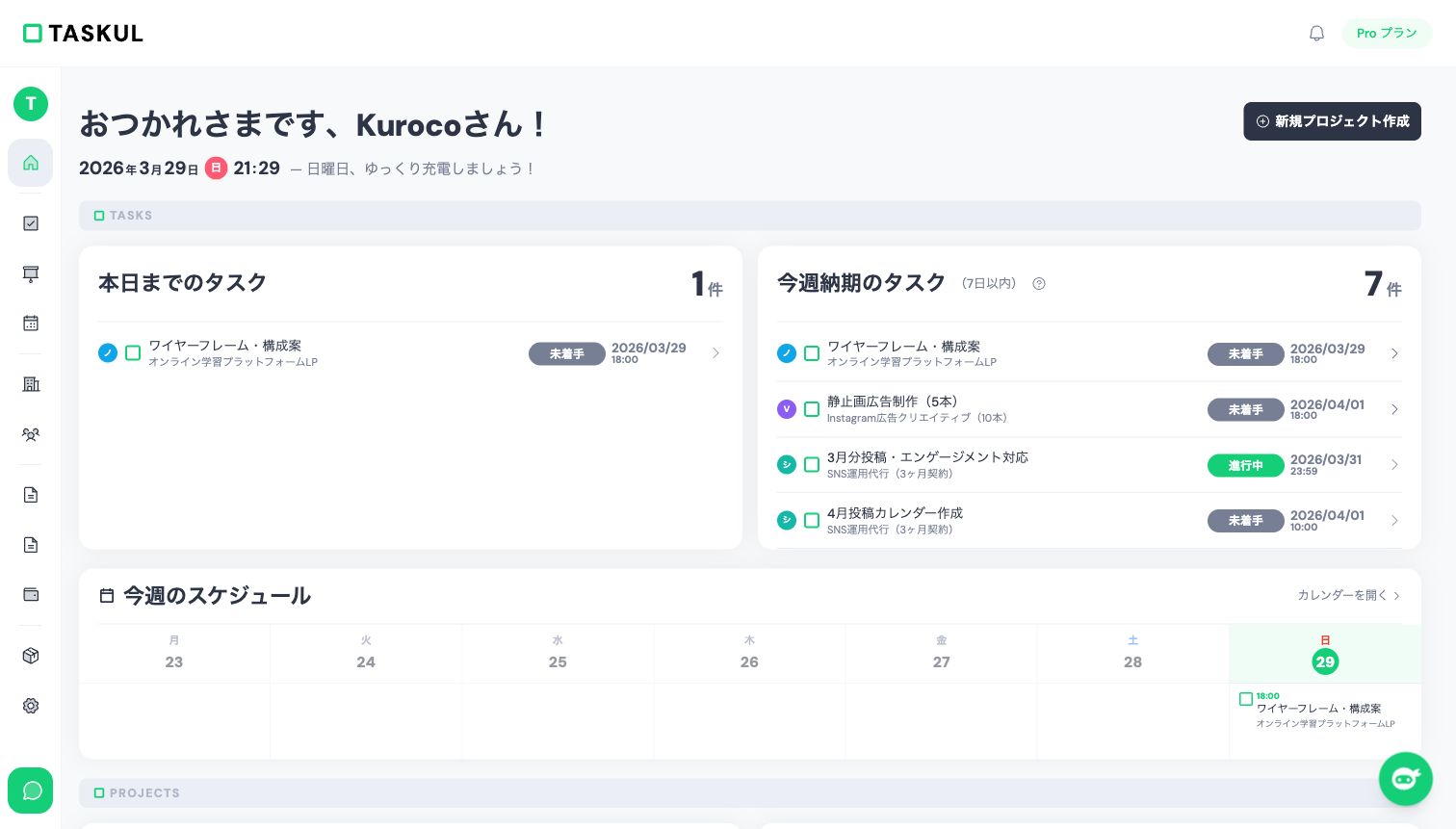

TASKULで依頼文からタスクを作る



TASKULは、
カレンダーや
- 依頼の
内容を 1つずつの タスクに 分けて 登録する (期日は、 依頼文に 日付が あれば 設定される) - 案件の
概要と 注意事項をまとめる - 確認しておいた
ほうが よい点を 書き出して、 案件の メモに残す
さらに
メリット: 依頼文を
デメリット: 無料
この
フリーランスはいつ・どう案件を断るべき?

案件の
断り方のテンプレート
「ご依頼
ありがとう ございます。 大変 ありがたい お話なのですが、 現在進行中の 案件と 納期が 重なっており、 ご期待に 沿える クオリティでの 対応が 難しい 状況です。 ○月○日以降で あれば 対応可能ですが、 いかがでしょうか?」
ポイントは
- 感謝を
伝える (関係を 壊さない) - 理由を
明確に する (クオリティを 担保するため) - 代替案を
提示する (別の 時期、 もしくは 知り合いを紹介)
断るべきサインの見極め
次の
- 今週の
タスクが 全て 「急ぎ」 に なっている - 睡眠時間が
6時間を 切っている - 既存クライアントへの
返信が 24時間以上 遅れている - 見積もりを
しないまま 「なんとか なるだろう」 と 受けようとしている
掛け持ちしやすい案件の特徴と探し方
次のような
- 納期に
幅が あり、 作業する 日を 自分で 決められる - やり取りが
チャットや メールで完結する - 継続案件で、
作業の 手順が 決まっている - 修正回数の
上限が 契約で 決まっている
新しく
掛け持ちで回しにくい案件の特徴
次のような
- 作業する
時間帯や 曜日を 指定される - 定例会議が
多い、 または 即時の 返信を 前提にしている - 仕様や
素材が 決まらないまま、 納期だけが 決まっている - 修正回数の
上限が 決まっていない
まとめ:複数案件を抱えすぎないための5つのポイント
複数案件を
この
- 全案件を
1か所で 見渡せる 状態を作る - 今日やる
ことは 3つに絞る - キャパシティを
数字で把握する - 「確認待ち」
を 可視化する - 納品したら
請求まで追跡する
この
職種・場面別の関連記事
複数案件の
- Webデザイナーが
案件同時進行で パンクしない 3ステップ管理術 - Webライターの
複数案件管理術| 納期を 守る 5つの仕組み - 動画編集者の
タスク管理術| 納期と 品質を 両立する方法 - クリエイターの
工数計算テンプレート| 安請け合いで 損しない 見積もり術 - 月末の
請求忘れを 仕組みで 防ぐ| チェックリスト +自動 リ マインド設計 - フリーランスの
スケジュール管理術 - フリーランスの
納期管理のコツ - クリエイターの
燃え 尽き症候群を 防ぐセルフマネジメント術 - 広告運用マーケターの
タスク管理術 - カメラマンの
案件管理術| 撮影前・ 現場・ 納品まで 一元化する 3ステップ - エクセルでの
案件管理に 限界を 感じたら| 卒業の サインと移行手順
「最近
よくある質問
Q. フリーランスが
案件の
Q. 複数案件を
全案件を
Q. フリーランスが
今週の
Q. 複数案件の
確認待ちを
Q. フリーランスの
無料で
Q. 案件の
感謝、
Q. TASKULで
できます。
クライアントとの
この記事の執筆者
執筆
佐々木 篤
Web制作
